项目立项和征地拆迁需要分别做社会稳定风险评估?
2026-09-11 浏览次数:7


项目立项和征地拆迁的社会稳定风险评估属于两个不同阶段、不同法律依据、不同责任主体的评估,通常需要分别开展,但可合并或复用基础资料。

 具体区别与操作方式如下:

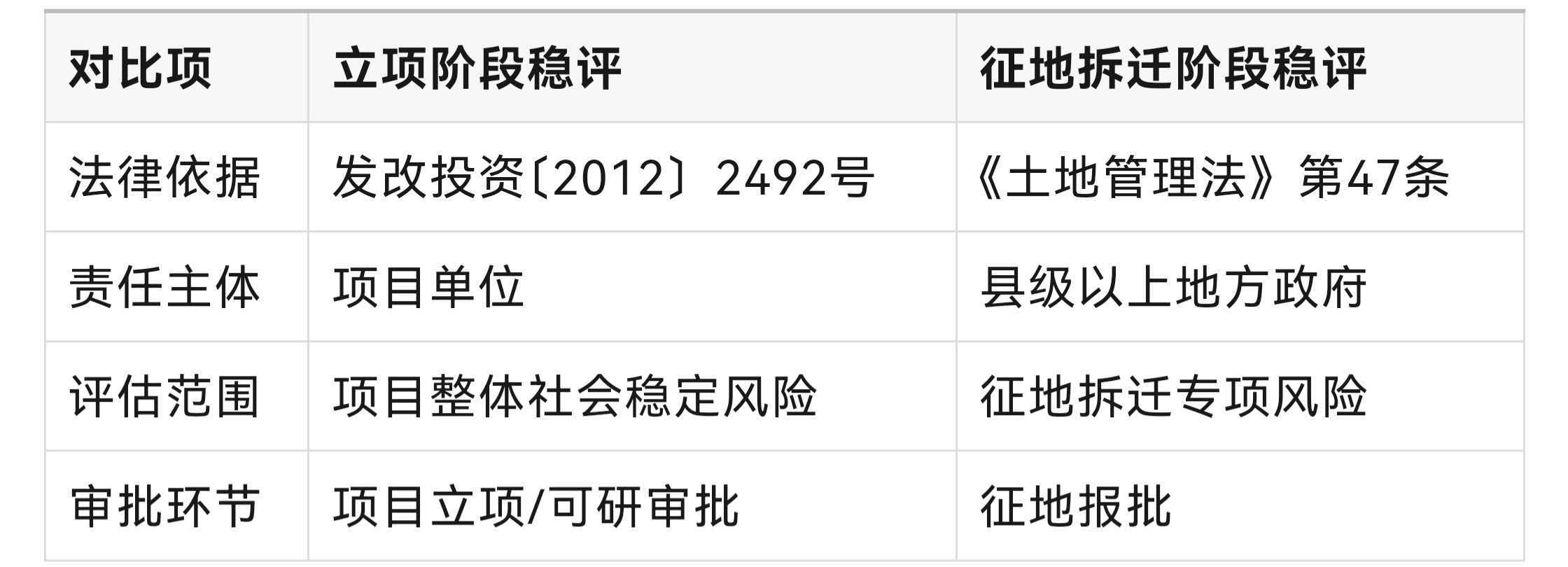

1. 项目立项阶段的稳评

  • 法律依据国家发改委《重大固定资产投资项目社会稳定风险评估暂行办法》(发改投资〔2012〕2492号)
  • 责任主体项目单位(建设单位)
  • 开展阶段项目前期工作阶段,作为可行性研究报告或项目申请报告的独立篇章
  • 评估重点项目整体对社会稳定的影响,包括选址合理性、环境影响、群众利益等综合性风险
  • 审批用途发改部门审批、核准项目的重要依据,高风险或中风险项目不予审批

2. 征地拆迁阶段的稳评

  • 法律依据《土地管理法》第47条(2020年1月1日起施行)
  • 责任主体县级以上地方人民政府
  • 开展阶段申请征收土地之前,是征地报批的法定前置程序
  • 评估重点征地补偿安置方案的合理性、被征地农民的权益保障、拆迁安置风险等
  • 审批用途申请土地征收的重要依据,评估结果直接影响征地能否获批

3. 两者的关系与实操建议


  • 可以合并开展的情形
  • 单独选址建设用地项目的征地拆迁稳评,可与建设项目一并开展,但应当单独编制土地征收社会稳定风险评估报告,并满足征地稳评的法定要求。
  • 不能简单替代的情形
  • 立项阶段的稳评侧重项目整体风险,征地拆迁阶段的稳评更聚焦补偿安置、群众利益保障等专项内容,两者评估重点和法定要求不同,通常需要分别编制。
  • 可以复用基础资料
  • 如果立项阶段已做过较全面的稳评,征地拆迁阶段可以在此基础上补充完善,避免完全重复工作。


社会稳定风险评估报告框架(立项阶段)

第一章 项目基本情况

  • 项目概况
  • 项目单位名称、拟建地点、建设背景与必要性、建设方案与规模、建设工期、主要技术经济指标、环境影响概况、资源利用情况、征地搬迁及移民安置概况、社会环境概况(含当地经济发展、社会治安、信访等情况)、投资估算及资金筹措方案
  • 评估依据
  • 相关法律法规、政策文件、技术规范、项目前置审批文件、地方社会稳定风险评判标准等
  • 评估主体
  • 评估主体指定方、评估主体组成及职责分工,相关部门、社会组织、专业机构、专家学者、群众代表等参与评估工作的情况
  • 评估过程和方法
  • 评估工作的程序、步骤、主要过程,采用的主要方法(如文献研究、实地走访、问卷调查、座谈会、专家咨询等)

第二章 风险调查与公众参与

  • 调查范围与对象
  • 明确红线内外、直接和间接影响的利益相关群体(周边村民、企业、商户、沿线单位等)
  • 调查方式与过程
  • 公示渠道与时间、问卷发放与回收、座谈会/访谈记录、实地走访情况
  • 利益相关群体诉求汇总
  • 群众主要意见、建议、矛盾隐患,相关部门(镇街、信访、公安、自然资源、生态环境等)反馈意见
  • 舆情与网络信息情况
  • 网络舆情监测结果
  • 各方意见采纳情况说明
  • 对收集到的意见进行梳理、比较分析,说明采纳或未采纳的理由

第三章 风险识别

按类别列出项目可能引发的社会稳定风险因素,常见风险类型包括:

  • 征地拆迁补偿风险
  • 补偿标准争议、安置方案不满等
  • 环境影响风险
  • 噪音、扬尘、废水废气排放、生态破坏等
  • 交通出行与安全隐患风险
  • 施工期交通组织、运营期安全隐患等
  • 就业与生产生活影响风险
  • 对周边居民生计、商业经营的影响
  • 政策宣传不到位风险
  • 群众对政策理解偏差引发的误解
  • 信访与群体性事件隐患
  • 历史遗留矛盾、利益诉求集中等
  • 舆情炒作风险
  • 不实信息传播、负面舆论发酵等

第四章 风险分析与估计

  • 单风险点分析
  • 逐条分析每个风险因素的产生原因、涉及人群、可能后果
  • 风险发生概率判定
  • 高 / 中 / 低
  • 风险影响程度判定
  • 重大 / 较大 / 一般
  • 初始风险等级判定
  • 采用风险矩阵法,结合概率和影响程度,判定各风险点的初始等级(高风险/中风险/低风险)
  • 项目整体初始风险等级
  • 综合各风险点情况,研判项目整体初始风险等级

第五章 风险防范与化解措施

针对每个风险点,制定具体、可操作的防范化解措施,每项措施需明确五要素

  • 防控目标
  • 具体举措(不能是"加强领导""提高认识"等空话)
  • 责任主体与协助单位
  • 实施时限
  • 资金/资源保障

第六章 落实措施后的风险等级判定

  • 逐项说明措施实施后各风险点的风险降低情况
  • 综合判定项目最终风险等级
    • 低风险
    • 可以实施
    • 中风险
    • 落实措施后可控,可实施
    • 高风险
    • 暂缓实施或调整方案

第七章 "四性"评估

  • 合法性
  • 项目决策是否符合法律法规、产业政策和行业准入标准,程序是否合规
  • 合理性
  • 是否兼顾各方利益,补偿标准是否公平,是否对弱势群体有兜底保障
  • 可行性
  • 建设时机、资金筹措、技术方案是否成熟,配套措施是否到位
  • 可控性
  • 公共安全隐患、舆情风险等是否在可控范围内

第八章 评估结论与建议

  • 项目总体评价
  • 主要风险因素汇总
  • 最终风险等级
  • "四性"评估结论
  • 评估结论:建议实施 / 暂缓实施 / 调整后实施
  • 下一步工作建议(如加强信息公开、畅通诉求渠道、强化舆情监测等)
  • 应急预案(针对可能发生的群体性事件等突发情况)

附件

  • 评估委托书
  • 评估公示照片、网页截图
  • 调查问卷及统计结果
  • 座谈会记录、签到表
  • 访谈纪要
  • 相关部门意见函件
  • 现场勘查照片、记录
  • 专家论证意见(如有)
  • 项目批复文件、可研报告等相关前置文件复印件


社会稳定风险评估报告框架(征地阶段)

第一章 总则

  • 评估背景与目的
  • 说明拟征收土地项目背景、征地目的、评估目的(为征地报批提供社会稳定风险决策依据)
  • 评估依据
    • 《土地管理法》第47条
    • 《土地管理法实施条例》
    • 省征地区片综合地价标准及相关补偿安置政策
    • 省及所在市关于被征地农民社会保障的相关规定
    • 地方征地补偿安置实施细则等
  • 评估原则
  • 合法合规、以人为本、预防为主、公众参与、权责对应
  • 评估范围
    • 空间范围:拟征收土地红线范围、安置区(产权调换/异地安置)、临时过渡区域、周边受影响区域
    • 时间范围:覆盖征地全周期(预公告→现状调查→补偿方案公示→听证→签约搬迁→补偿发放→安置交付→后续保障)
  • 评估主体与组织
  • 评估责任主体(县级以上人民政府)、评估实施主体(自然资源主管部门或受委托的第三方机构)、参与部门(住建、社保、农业农村、信访、公安等)
  • 评估程序与方法
  • 制定评估方案→风险调查→风险识别→风险评估→制定化解措施→编制报告→专家评审

第二章 征收项目及区域基本情况

  • 项目信息
  • 项目名称、批准机关、征收目的(公共利益类型)、拟征收面积、涉及乡镇(街道)及村(社区)
  • 地理区位与土地现状
  • 土地类型(耕地、宅基地、集体建设用地等)、土地权属情况、地上附着物及青苗情况
  • 人口与社会经济状况
  • 涉及户数、人口数、劳动力情况、主要收入来源、村集体经济状况
  • 初步补偿安置方案概况
  • 拟采用的补偿方式(货币补偿/产权调换/异地安置)、补偿标准依据、安置途径、社会保障安排

第三章 风险调查与公众参与

  • 调查组织
  • 调查方案制定、人员分工、时间安排
  • 调查方式
    • 入户走访(特殊群体一对一调研)
    • 分层座谈会(村民代表、特殊群体、基层组织)
    • 问卷调查(全户覆盖)
    • 线上意见征集
    • 信访数据梳理(近3年涉征地拆迁信访情况)
    • 部门联动(住建、社保、农业农村、信访、公安等部门意见征集)
  • 公众参与情况
    • 征地预公告发布及公示情况
    • 土地现状调查结果确认情况
    • 补偿安置方案公告(公告期30日)及听证情况
    • 群众意见收集与反馈
  • 各方意见汇总
    • 被征地群众主要诉求与意见
    • 村集体及基层组织意见
    • 相关部门反馈意见
    • 信访及历史遗留问题梳理
  • 意见采纳情况说明
  • 对收集到的意见逐条说明采纳或未采纳的理由

第四章 风险识别

按征地全周期逐阶段识别风险因素,重点覆盖以下类型:

  • 补偿安置类风险
  • 补偿标准争议、安置方式不满、补偿款发放不及时、安置房质量或交付延期
  • 权属争议类风险
  • 土地权属不清、承包经营权争议、宅基地确权纠纷
  • 特殊群体保障类风险
  • 低保户、残疾人、孤寡老人、失地农民养老保障等弱势群体权益保障不足
  • 程序合规类风险
  • 公示不到位、听证程序不规范、群众知情权保障不足
  • 生产生活影响风险
  • 失地后就业困难、收入下降、生活成本增加
  • 施工与环境类风险
  • 施工噪音、扬尘、交通影响、生态环境破坏
  • 舆情与群体性事件风险
  • 不实信息传播、群体性上访、阻工事件
  • 社会保障衔接风险
  • 养老保险、医疗保险等社保衔接不到位

第五章 风险评估

  • 评估方法
  • 定性分析与定量打分相结合,构建风险评价模型
  • 单因素风险评估
  • 逐条分析每个风险点的成因、涉及群体、影响范围、发生阶段,判定发生概率(高/中/低)和影响程度(重大/较大/一般)
  • 风险等级判定
  • 采用风险矩阵法,综合概率和影响程度,判定各风险点的初始等级
  • 项目整体风险等级
  • 综合各风险点情况,研判征地项目整体初始风险等级(高风险/中风险/低风险)

第六章 风险防范与化解措施

针对每个风险点,制定具体、可操作的防范化解措施,每项措施需明确:

  • 防控目标
  • 具体举措(须具体到操作层面,不得空泛)
  • 责任主体与协助单位
  • 实施时限
  • 资金/资源保障

重点措施方向包括:

  • 严格执行征地区片综合地价标准,确保补偿公平合理
  • 落实被征地农民社会保障,确保养老保险等及时衔接
  • 畅通诉求渠道,建立信访接待和矛盾调处机制
  • 加强政策宣传解读,保障群众知情权
  • 制定困难群体兜底保障方案
  • 建立舆情监测和应急处置机制

第七章 落实措施后的风险等级判定

  • 逐项说明措施实施后各风险点的风险降低情况
  • 综合判定征地项目最终风险等级
    • 低风险
    • 多数群众理解支持,可实施
    • 中风险
    • 落实措施后可控,可实施
    • 高风险
    • 暂缓实施或调整方案

第八章 "四性"评估

  • 合法性
  • 征地是否符合《土地管理法》等法律法规要求,是否符合国土空间规划,程序是否合规
  • 合理性
  • 补偿安置方案是否公平合理,是否兼顾群众现实利益和长远利益,是否保障弱势群体权益
  • 可行性
  • 补偿资金是否足额落实,安置房源是否到位,社保衔接是否就绪,工作方案是否切实可行
  • 可控性
  • 是否存在引发群体性事件的苗头性问题,风险化解措施是否可落实,应急预案是否完备

第九章 评估结论与建议

  • 征地项目总体评价
  • 主要风险因素汇总
  • 最终风险等级
  • "四性"评估结论
  • 评估结论:建议实施 / 暂缓实施 / 调整后实施
  • 下一步工作建议
  • 应急处置预案(针对群体性上访、阻工事件、重大舆情等突发情况)

附件

  • 评估委托书
  • 征地预公告及公示照片
  • 补偿安置方案公告及公示材料
  • 听证会通知、签到表、会议记录
  • 入户调查表及统计结果
  • 座谈会记录、签到表
  • 问卷调查样本及统计结果
  • 相关部门意见函件
  • 信访数据梳理材料
  • 现场勘查照片、记录
  • 专家评审意见
  • 征地区片综合地价批复文件
  • 被征地农民社会保障方案批复文件
